Lancement d'un système de gestion des stocks en restauration : la liste de contrôle de bascule

Go-live readiness card for a restaurant inventory system cutover

À quoi ressemble un lancement propre d'un système de gestion des stocks en restauration

Un lancement propre, c'est un système capable de consommer les stocks et de rendre compte des coûts dès le premier jour. Cela n'est possible que lorsque chaque prérequis est prêt : recettes créées, données articles et fournisseurs finalisées, rôles formés et inventaire d'ouverture réalisé. Rien d'important ne doit être découvert pendant le service.

La plupart des difficultés lors d'une bascule viennent de ces étapes effectuées dans le désordre, ou des tâches longues démarrées trop tard. Un lancement a une forme naturelle. Les données de référence et les recettes viennent en premier, puis la configuration et la formation, puis le chargement des données. L'inventaire d'ouverture vient en dernier, et c'est lui qui met le système en marche. La liste de contrôle ci-dessous suit cette logique, et la section séquençage indique les éléments à démarrer plusieurs semaines à l'avance.

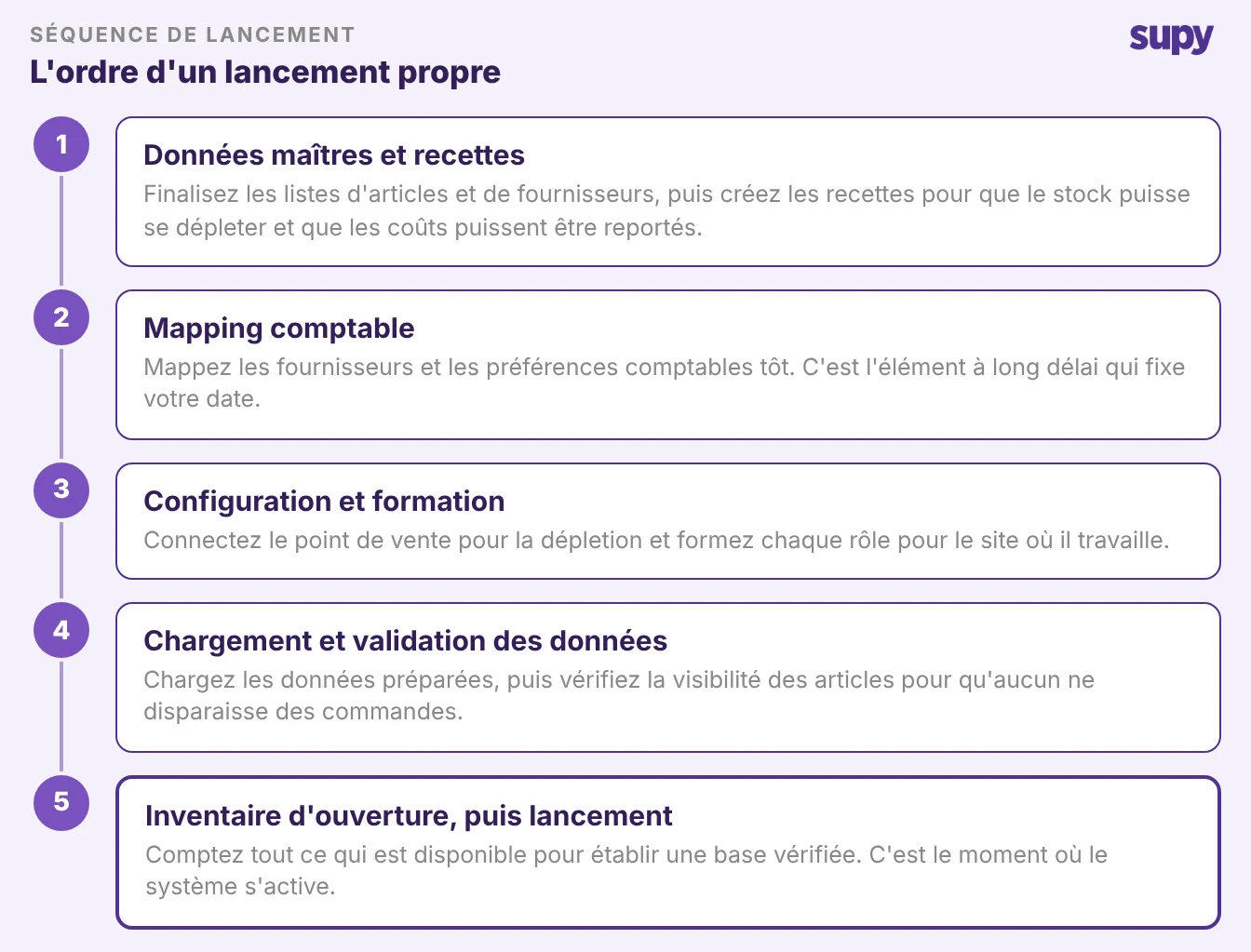

Séquence en cinq étapes d'un lancement de système de gestion des stocks en restauration : données de référence et recettes, paramétrage comptable, configuration et formation, chargement et validation des données, inventaire d'ouverture puis lancement

La liste de contrôle pour le lancement d'un système de gestion des stocks en restauration

Travaillez la liste de haut en bas. Les premiers éléments conditionnent les suivants : une étape inachevée en haut bloquera tout ce qui est en dessous.

  1. Créez vos recettes en premier. Rien ne consomme de stocks ni ne calcule de coût tant que les recettes n'existent pas — c'est l'élément qui conditionne tous les rapports pour lesquels vous avez acquis le système. Les restaurateurs citent régulièrement la création des recettes comme ce qui retarde un déploiement, et certains atteignent le lancement sans les avoir terminées. Finissez les recettes avant de fixer une date, car la mise en place des recettes est le vrai blocage de l'Onboarding plus souvent que toute autre tâche.
  2. Finalisez les données articles et fournisseurs pour chaque site. C'est la tâche de données la plus importante, et elle est d'autant plus lourde quand plusieurs marques ou sites lancent simultanément. Les tarifs fournisseurs résident en un seul endroit avec import/export en masse et remplacements par site, donc nettoyez-les de manière centralisée plutôt que site par site. Lorsque vous ajoutez un site, la configuration articles-fournisseurs peut être héritée d'un site existant, ce qui évite de ressaisir le même paramétrage.
  3. Démarrez tôt le paramétrage de l'intégration comptable. Le mapping fournisseurs, les préférences de plan comptable et le nettoyage des données historiques prennent des semaines, pas des jours. Reporté à la semaine du lancement, c'est la raison la plus fréquente d'un report de lancement. Traitez le mapping comme une tâche à long délai et commencez-le en parallèle des données de référence.
  4. Décidez où arrivent les factures pendant la période de gel. La préparation des données crée un écart d'environ quatre semaines, et les factures continuent d'arriver pendant cette période. Désignez la personne et l'endroit qui centraliseront chaque facture pendant cette fenêtre. Un plan clair ici fait la différence entre un premier arrêté mensuel propre et une confusion.
  5. Formez chaque rôle avant la bascule, pas pendant. Les sessions de formation manquées ou mal ordonnées sont un échec récurrent lors des lancements. Chaque action dans l'application est conditionnée par une vérification de rôle propre à chaque site — formez donc chaque personne pour le rôle exact qu'elle occupera. Séquencez les sessions pour que les managers soient prêts avant que leurs équipes en aient besoin.
  6. Associez les recettes aux articles POS pour que la consommation se déclenche. Les recettes ne consomment les stocks que lorsque chaque article POS pointe sur la bonne recette. Confirmez cette association avant le lancement pour qu'une vente réduise les bons ingrédients dès la première commande. C'est ce qui rend le suivi des stocks et des coûts en temps réel concret plutôt que théorique.
  7. Réalisez un inventaire d'ouverture pour établir la référence. Le jour du lancement, effectuez un inventaire d'ouverture afin que le système dispose d'une position de départ vérifiée avant qu'aucun mouvement ne soit enregistré. Tout ce que le système rapportera ensuite est mesuré à partir de ce chiffre. Sautez-le et chaque chiffre d'écart pendant des semaines reposera sur une estimation.
  8. Validez la visibilité des articles et la configuration après le chargement. Les articles peuvent disparaître des commandes si leurs indicateurs de visibilité sont mal paramétrés lors de l'import. Effectuez une vérification post-chargement pour qu'aucun article ne soit silencieusement absent de la liste de commande d'un site. Le changement d'un site de livraison déclenche également un assistant qui signale les articles de template non disponibles sur le nouveau site — une utile double vérification.

Comment séquencer les tâches à long délai sur plusieurs sites

Sur plusieurs sites ou marques, les tâches à long délai sont ce qui fixe votre date. Les groupes accumulent le plus de retard quand les données articles et fournisseurs doivent être finalisées pour chaque marque en même temps — démarrez donc ces tâches en premier. Un logiciel de gestion des stocks en restauration conçu à cet effet fait avancer le paramétrage. Un nouveau site peut hériter de la configuration fournisseurs d'un site existant. Les templates d'inventaire peuvent être clonés plutôt que reconstruits, ce qui maintient la cohérence des inventaires entre les sites.

Utilisez le calendrier ci-dessous comme point de départ et réduisez les délais à mesure que votre équipe gagne en efficacité. Démarrez les tâches à long délai à temps et les plus courtes se mettront en place d'elles-mêmes.

Tâche de basculeDémarrer avec ce délaiResponsable
Paramétrage de l'intégration comptable4 semainesFinance
Recettes4 semainesCuisine et opérations
Données articles et fournisseurs3 semainesApprovisionnement
Mapping POS et consommation2 semainesOpérations et IT
Formation aux rôles1 semaineResponsables de site
Inventaire d'ouvertureJour du lancementÉquipes de site

Passez la liste en revue par rapport à votre propre déploiement aujourd'hui. Si les recettes ne sont pas créées, commencez par là — chaque rapport en dépend. Si elles sont faites, l'écart suivant est généralement le paramétrage comptable ou le plan de gestion des factures pendant la période de gel. Corrigez l'élément le plus ancien non terminé et la date a tendance à s'aligner d'elle-même.

Réservez une démo avec Supy - lancement système gestion stocks restauration

Ready to optimize your restaurant operations?

Blog

Our operational insights

Multi-site rollout progress card showing staff training status per outlet
Inventory

Déploiement du logiciel de gestion des stocks : former le personnel sur plusieurs sites

Inventory

Inventaires en cuisine centrale : mettre en place un processus sur un nouveau site

Your questions
answered

Everything you need to know about Supy — from setup to integrations, pricing, and daily use. If it’s not covered here, just ask.

Qu'est-ce qu'une liste de contrôle pour le démarrage d'un système de gestion des stocks pour restaurant ?
+

Une liste de contrôle pour le démarrage d'un système de gestion des stocks pour restaurant est l'ensemble ordonné d'étapes de préparation qui permettent à un nouveau système de décompter le stock et de rapporter les coûts dès le premier jour, sans perturber le service ni la clôture mensuelle. Elle couvre les tâches dont dépend une bascule : créer des recettes, finaliser les données maîtresses articles et fournisseurs, cartographier l'intégration comptable, séquencer la formation aux rôles, connecter le point de vente, réaliser un premier inventaire d'ouverture et valider les données après leur chargement. L'intérêt de la travailler comme une liste réside dans le fait que les premiers éléments conditionnent les suivants, ce qui fait que les compléter dans l'ordre maintient le basculement propre.

Pourquoi les recettes doivent-elles être créées avant qu'un système de gestion des stocks soit mis en ligne ?
+

Pourquoi les recettes passent en premier est simple : rien n'épuise le stock ni ne génère de rapport de coût tant qu'elles n'existent pas. Une vente ne peut débiter des ingrédients que lorsque l'article de point de vente pointe vers une recette, donc sans recettes, le système ne peut pas transformer une transaction en mouvement de stock ou en chiffre de coût. Les exploitants citent systématiquement la configuration des recettes comme le premier obstacle qui bloque un déploiement, et certains atteignent leur date de démarrage prévue sans recettes terminées, ce qui laisse désactivée la production de rapports pour laquelle ils ont acheté le système. Créez et vérifiez les recettes avant de vous engager sur une date de démarrage, et ne le faites pas pendant la semaine de lancement.

Combien de temps à l'avance faut-il commencer à préparer un démarrage ?
+

La date à laquelle commencer dépend de la tâche la plus longue, et pour la plupart des groupes, il s'agit des recettes ou de la cartographie d'intégration comptable. La cartographie des fournisseurs, les préférences de grand livre et le nettoyage des données héritées prennent des semaines, alors traitez-les comme un élément à long délai qui commence en parallèle des données maîtresses et non pendant la semaine de lancement. Les données maîtresses articles et fournisseurs constituent la deuxième tâche la plus longue et s'alourdissent lorsque plusieurs marques lancent simultanément. Une approche pratique consiste à démarrer les éléments à long délai trois à quatre semaines avant la date, puis à intégrer la cartographie des points de vente, la formation et l'inventaire d'ouverture à l'approche de la date, en resserrant le planning au fur et à mesure que votre équipe gagne en rapidité.

Que se passe-t-il avec les factures qui arrivent pendant le gel de bascule ?
+

Ce qui est souvent manqué, c'est le décalage créé pendant la préparation des données, qui peut durer environ quatre semaines. Les factures continuent d'arriver tout au long de cette période, et sans plan, certaines ne sont jamais saisies, ce qui fausse les premiers rapports de coûts produits par le nouveau système. La solution consiste à décider à l'avance où atterrissent les factures en transit et qui est responsable de les capturer toutes pendant le gel. Certaines entrent dans l'ancien processus et sont saisies rétroactivement, d'autres sont retenues et chargées une fois le système actif. Dans tous les cas, désignez la personne et l'endroit avant que la fenêtre s'ouvre, et ne le faites pas une fois que les factures commencent à se perdre.

Comment déployer un système de gestion des stocks sur plusieurs sites ?
+

Ce qui distingue un déploiement multi-sites, c'est les données maîtresses : les fiches articles et fournisseurs doivent être finalisées pour chaque site ou marque, et tout faire d'un coup est là où les groupes accusent le plus de retard. Un système qui reprend la configuration réduit la charge. Lorsque vous ajoutez un emplacement, sa configuration article fournisseur peut être héritée d'un site existant, de sorte que les paramètres de tarification et de commande ne sont pas ressaisis. Les modèles d'inventaire peuvent être clonés pour qu'un nouveau site duplique un modèle éprouvé plutôt que de le reconstruire, ce qui maintient également la cohérence des inventaires dans le groupe. Séquencez les sites pour que le premier démarrage serve de référence aux suivants.

Qu'est-ce qu'un inventaire d'ouverture et pourquoi est-il important lors du démarrage ?
+

Un inventaire d'ouverture établit une position de départ vérifiée pour un site avant qu'aucun mouvement de stock ne soit enregistré. Le jour du démarrage, l'équipe comptabilise tout ce qui est en stock pour que le système dispose d'une référence réelle plutôt que d'une hypothèse. Chaque chiffre rapporté ensuite par le système, de la consommation à l'écart jusqu'au coût, est mesuré par rapport à ce premier chiffre. Si l'inventaire d'ouverture est omis, des semaines de rapports reposent sur une estimation et les premières données d'écart ne peuvent pas être fiables. Traitez l'inventaire d'ouverture comme le moment où le système s'active réellement, et prévoyez suffisamment de personnel et de temps pour le réaliser correctement.

Qui doit être formé avant qu'un système de gestion des stocks soit mis en ligne ?
+

Qui former dépend du rôle, car chaque action dans l'application est contrôlée par une vérification de rôle limitée à l'établissement concerné : une personne voit et effectue uniquement ce que son rôle autorise. Cela signifie former chaque personne pour le rôle exact qu'elle occupera : le personnel de réception sur les réceptions de marchandises, les managers sur les commandes et les approbations, et les finances sur la production de rapports. Un séquençage de formation incohérent et des sessions manquées sont un échec récurrent lors du démarrage, donc planifiez les sessions dans l'ordre et assurez-vous que les managers sont prêts avant que leurs équipes n'en aient besoin. Confirmez que chaque rôle peut accomplir ses tâches essentielles avant le basculement.

Êtes-vous prêt à transformer vos opérations ?

Comme plus de 3 500 restaurateurs utilisez Supy pour réduire vos coûts, rationaliser les opérations et prendre des décisions plus intelligentes.
